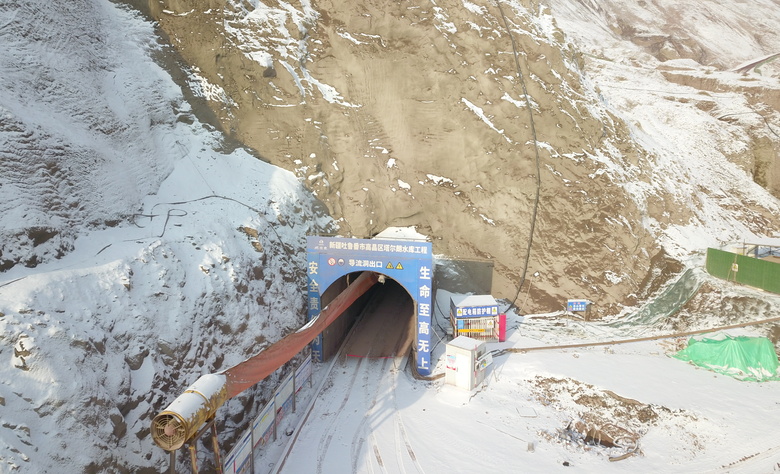

新疆塔尔朗水库工程导流洞顺利贯通
来源:三公司 作者:陈丽娟 摄影:陈丽娟 时间:2025-12-29

12月25日,新疆吐鲁番塔尔朗水库关键工程——泄洪冲沙放空兼导流洞顺利贯通,较原定计划提前6天完成节点任务,标志着项目建设取得重要阶段性进展。

该导流洞全长约654米,由进口段、有压段、闸井段、无压段及出口消能段等部分组成,采用城门洞型断面设计,集泄洪、冲沙、放空与施工导流综合功能于一体。施工期间面临地质复杂、技术难度大等多重挑战:洞身需穿越破碎岩层,并两次与上部灌溉洞近距离交汇,最小净距不足9米,存在爆破振动引发塌方的较高风险;部分洞段季节性渗水明显,对施工安全与现场管理造成影响;此外,隧洞还需穿过约50米宽的冲沟堆积层,围岩稳定性差。

面对困难,项目团队科学部署、精细施工:通过加强临时支护、控制爆破距离与时段、实施实时变形监测,有效规避了交叉段坍塌风险;针对渗水问题,设置排水沟与挡水墙,保障作业环境安全干燥;在软弱围岩段采用机械开挖、短进尺支护,减少对地层的扰动。通过一系列有效措施,确保了隧洞安全、优质、高效贯通。

此次导流洞的提前贯通,为后续大坝主体工程施工创造了有利条件,也为实现水库整体建设目标奠定了坚实基础。塔尔朗项目部将继续稳步推进衬砌、闸门安装等工序,全力保障工程如期建成,早日发挥供水、灌溉、防洪等综合效益。




【责编:梁晶晶】
